Red Eléctrica retoma las obras del tendido del tercer cable en Formentera

El operador nacional del transporte eléctrico empezará con los trabajos en la carretera PM-820 la próxima semana

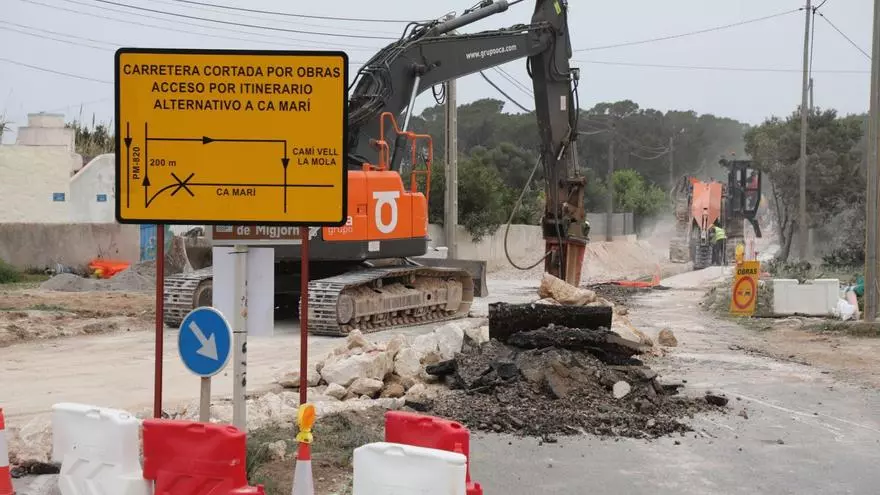

Imagen de archivo del pasado año de las obras en la carretera de es Ca Marí.

Imagen de archivo del pasado año de las obras en la carretera de es Ca Marí. / C.C.

Redacción

Red Eléctrica retomará la próxima semana en Formentera las obras asociadas al trazado terrestre del nuevo doble enlace de 132 kV entre las Pitiusas y que quedaron suspendidas el pasado mes de mayo para minimizar la afección en temporada estival.

A partir del próximo lunes 17 de octubre, se procederá ya al tendido de cables terrestres en la carretera PM-820. En esta vía ya fue completada, antes de la temporada turística, toda la obra civil y la instalación de las cámaras de empalme necesarias para el despliegue en tierra del nuevo enlace eléctrico, que reforzará la conexión existente con Ibiza.

Asimismo, concluyeron con éxito dos hitos esenciales del proyecto: las perforaciones horizontales dirigidas tierra-mar y las cámaras de transición marino-terrestre, destaca el comunicado de prensa del operador nacional de transporte eléctrico.

Sin cortes de tráfico

La intervención prevista en la PM-820 podrá realizarse sin necesidad de cortar al tráfico la carretera, aunque se activará un protocolo de señalización y regulación de tráfico durante el desarrollo de la obra para compatibilizar la circulación de los vehículos con el avance de los trabajos. En todo momento se actuará coordinadamente con el Consell de Formentera y otras administraciones implicadas como la Dirección General de Tráfico. Red Eléctrica informará puntualmente, con antelación suficiente, de las afecciones que puedan producirse.

Por otro lado, a partir del próximo 2 de noviembre, se procederá a la finalización de la obra civil en la carretera de es Ca Marí hasta la nueva subestación de Formentera 132 kV, actualmente en construcción, donde ya han concluido los trabajos de obra civil y se ha iniciado el equipamiento y montaje. La previsión es que la actuación en es Ca Marí esté concluida antes de Navidad.

Con la programación de trabajos para el período 2022-2023 y la posterior realización de las pruebas ‘preoperacionales’ necesarias para garantizar la operatividad e integridad física y eléctrica de la instalación, se mantienen los plazos previstos de entrada en servicio del nuevo enlace eléctrico submarino para finales de 2023.
