Red Eléctrica da por finalizada la instalación del cable submarino entre Ibiza y Formentera
La previsión de entrada en servicio del nuevo enlace es el segundo semestre de este año

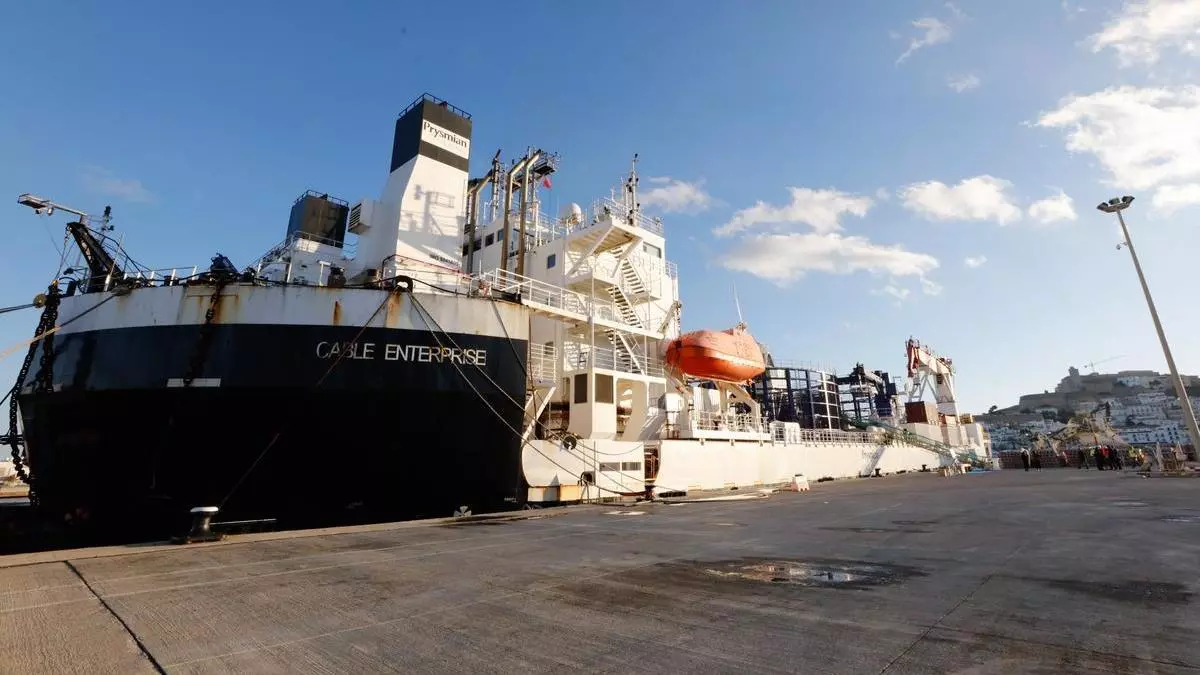

El buque que tendió el enlace submarino, el 'Cable Enterprise' / J.A.Riera
Redacción
Red Eléctrica, la empresa de Redeia responsable de la operación y transporte del sistema eléctrico nacional, dará este sábado 29 de abril por finalizados "todos los trabajos de instalación, tanto en su parte submarina como en su parte terrestre, del nuevo enlace eléctrico submarino entre Ibiza y Formentera, así como la obra civil asociada y la reposición de las vías afectadas por las obras. Igualmente, están ya acabadas y equipadas las subestaciones".
La interconexión está formada, recuerdan desde la empresa, "por un doble circuito eléctrico submarino de 132 kV entre las Pitiusas, que conecta la subestación de Torrent, en Santa Eulària, y una nueva subestación construida en Formentera, en la zona de es Ca Marí".
Una vez completado el tendido del cable en su parte submarina el pasado 30 de enero, explican desde Red Eléctrica, "los trabajos se han centrado en la finalización de la ejecución de la parte terrestre. Así, se ha finalizado el despliegue del cable en tierra hasta su llegada a las subestaciones, se han configurado todas las arquetas y cámaras de empalme y se ha procedido a la configuración de los empalmes".

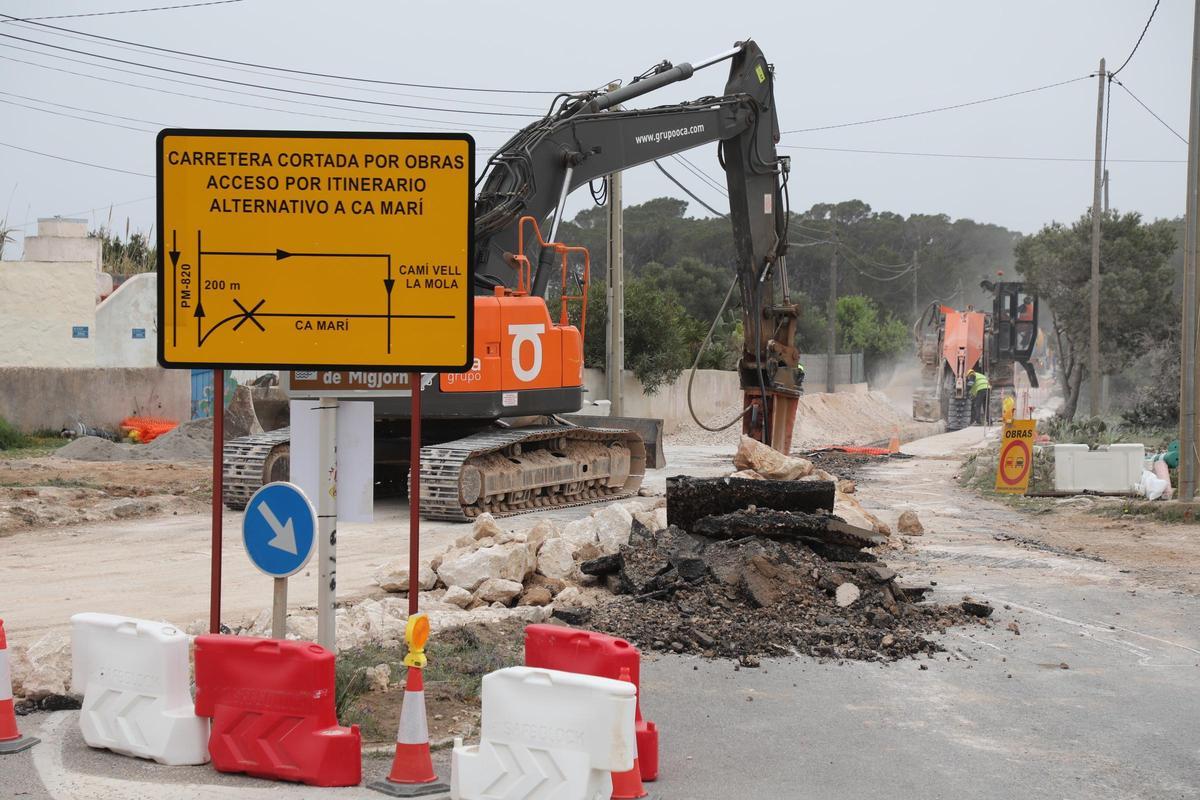

Trabajos en tierra del cable en Formentera. / Carmelo Convalia
De esta manera, añaden, "la parte submarina y la terrestre están ya unidas. Paralelamente, se ha trabajado en la reposición a su estado inicial de las vías afectadas en algún momento por las obras. Así, han sido asfaltadas por completo las carreteras PM-820 y de es Ca Marí en Formentera y la de Puig den Valls en Ibiza y se procederá además al reasfaltado del camino de Can Simonet, de manera coordinada con el Consell de Formentera".
Obras "coordinadas con las instituciones"
"Todos los trabajos de obra civil y montaje -añaden en el comunicado- se han realizado de manera coordinada con las instituciones, consensuando tanto los tiempos de afección de las obras, siempre evitando la época turística, como el alcance de los trabajos y reposición a realizar, atendiendo a las peticiones del Consell de Formentera y Ayuntamiento de Santa Eulària".
Una vez finalizados esta semana los trabajos de instalación, "se abre un período de pruebas preoperacionales con el objetivo de garantizar el correcto funcionamiento de la interconexión, así como su seguridad e integridad física y eléctrica". La previsión de entrada en servicio del nuevo enlace, "es el segundo semestre de 2023, si bien el avance de los trabajos abre la posibilidad de que pueda alcanzarse, siempre que así resulte del período de pruebas preoperacionales, antes de la punta de demanda de la temporada estival".
Salto de gigante en la garantía de suministro en Ibiza y Formentera
La nueva interconexión entre las Pitiusas "supondrá un salto de gigante en la garantía de suministro en Ibiza y Formentera, especialmente en esta última, ya que permitirá dar cobertura al 100% de la demanda de la más pequeña de las Pitiusas en todo momento y en condiciones de seguridad para el sistema, minimizando así las necesidades de funcionamiento de la generación local y, por lo tanto, reduciendo los costes para el sistema y favoreciendo la transición energética mediante la reducción equivalente de emisiones de CO2".
El nuevo cable submarino entre Ibiza y Formentera es "un enlace tripolar de corriente alterna en dos circuitos de 132 kV, con capacidad de transporte de 53 mega voltio amperios (MVA) cada uno". El trazado, de 37,1 kilómetros aproximadamente, incluye una parte submarina -un total de 27,1 kilómetros- y una parte terrestre, toda ella soterrada, de 5,2 kilómetros en Ibiza y de 4,8 en Formentera. "En su parte submarina, el cable se sitúa a una profundidad máxima de 58 metros". El presupuesto del enlace es de 96 millones de euros, recuerdan desde Red Eléctrica.
La empresa, finalmente, detalla que la llegada del enlace a la costa y su conexión con la parte terrestre se ha llevado a cabo "mediante la técnica de perforación horizontal dirigida, que permite ejecutar una canalización subterránea que evita los obstáculos del terreno y garantiza la mínima repercusión ambiental, salvaguardando las praderas de posidonia oceanica y otras fanerógamas".
- El PSOE de Ibiza pide la cabeza de Catiana Fuster: 'No puede continuar ni un minuto más al frente de la concejalía tras saltarse las instrucciones de Educación
- Llama la atención: La pírrica multa, de apenas 200 euros, que se impondrá al conductor del quad que circuló a gran velocidad por una zona peatonal de Dalt Vila.
- «No podemos ni dormir». Vecinos de Jesús protestan por el plan piloto de peatonalización
- Madres del colegio de Jesús: 'No nos dejan ponerles un aire acondicionado portátil a nuestros hijos en clase
- Una pareja convierte la playa de Santa Eulària en su restaurante privado de Ibiza: amor a la luz de las velas
- Adiós al alquiler de barcos sin titulación en Ibiza y Formentera
- Radar de lluvias en Ibiza y Formentera: sigue la evolución del tiempo en directo
- La Aemet activa la alerta naranja en Ibiza y Formentera por lluvias muy intensas, tormentas con granizo y rachas de más de 90 km/h
